新月沙丘光熱電站發生儲罐漏鹽事故 致其暫時停運
來源:CSPPLAZA光熱發電網 | 2評論 | 8375查看 | 2016-12-04 18:54:00
  CSPPLAZA光熱發電網訊:據外媒報道,全球裝機最大的已建成熔鹽塔電站新月沙丘電站最近發生了一起小規模的熔鹽罐熔鹽泄露事故,這導致該電站已暫時停運。

  據進一步消息,這起事故導致該電站自今年10月份的晚期即脫網停運,預計到明年一月份可恢復正常運行。這可能是自該電站自今年2月份官方正式宣布并網投運以來遭遇的最大一起事故。

  項目開發商SolarReserve對該問題采取了淡化處理。SolarReserve公司新聞發言人Mary Grikas于12月2日在一封郵件中回應稱,事實上并沒有什么大事發生,遇到并處理這些類似的細節問題在任何的新建大型發電項目或工業項目中都是正常的。

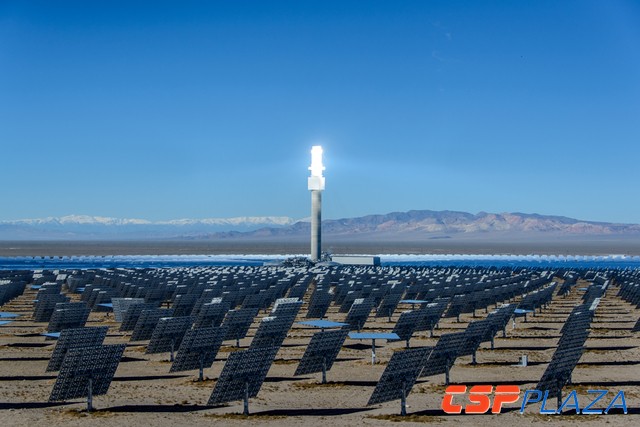

圖:新月沙丘電站


  Grikas表示,這次熔鹽泄露發生在儲熱罐體的焊縫,并沒有大量的熔鹽泄露,只是小量的熔鹽通過焊縫泄露在儲熱罐的四周。

  她表示,維修罐體是比較簡單的,但卻是耗時的,首先要做的是把儲熱罐中的熔鹽排空,并讓其自然冷卻后進行焊縫的焊接。

  “幸運的是,12月份本身就是我們規劃的電站維護期,我們在此前就計劃12月份停機維護檢修以為2017年的運行打好基礎?!盙rikas進一步表示。

  但事實上,這一小規模的熔鹽泄露事故發生在SolarReserve公司CEO Kevin Smith和美國能源部副部長Elizabeth Sherwood-Randall以及內華達州當?shù)卣热耸?0月11日在新月沙丘電站現場宣布計劃開發2GW的Sandstone光熱發電項目之后的幾天。

  如果把12月份列入其正常檢修維護期的話,從時間上來看,該電站因此次事故造成了10月下旬到11月的非計劃內的運行停止。

  熔鹽罐體焊縫漏鹽是熔鹽罐較易出現的問題之一,發生概率較大,特別是對大型光熱電站的大型熔鹽罐。據業內專家分析,新月沙丘電站熔鹽罐的焊縫出現問題,主要原因可能是因?yàn)槿埯}罐體積較大,越大的熔鹽罐對焊接的技術要求越高。

  新月沙丘電站裝機110MW,儲熱10小時,參照美國石油學會API-650標準,儲罐的體積原則上不應做的太大,這也是為何裝機280MW、儲熱6小時的Solana槽式電站配置了6組共12個儲罐的原因,以儲熱量計算,Solana電站的熔鹽用量是新月沙丘電站的4倍多,而新月沙丘電站僅配置了一組儲罐,這導致其單個儲罐的體積要比Solana電站的儲罐大1/3左右,儲罐增大,壁厚必然增加,則焊接難度和工藝要求更加嚴格。

  對于國內的光熱示范電站建設,因絕大部分項目都將采用熔鹽儲熱技術,對儲罐的制造特別是焊接方面應予以高度重視,以免重蹈覆轍。雖然從技術角度來看,儲罐焊縫漏鹽的整修比較簡單,但其將在一定時間內導致電站停運,耗時較長,將對發電收益產生影響。

  Grikas還說道,“新月沙丘電站在過去的約一年時間內(該電站自2015年11月并網試運行,2016年2月官方宣布正式并網發電)正逐步向年設計發電量5億kWh攀升?!?/div>

  以年發電量5億kWh計算,其月均發電量為41667MWh,從最近公開的數據來看,該電站在今年9月份的月發電量達到30514MWh,創下并網以來的新高,達到月均發電量的73.2%,比8月份的28267MWh增長約8%。

  新月沙丘電站是全球首個百M(fèi)W級的熔鹽塔式光熱電站,其建設耗時比官方最初預測的要長。而對于其達到設計發電量的學習過渡期耗時,SolarReserve此前曾稱約需要一年時間,目前來看這一時間可能有些樂觀。

  但無論如何,百M(fèi)W級熔鹽塔電站的開發在新月沙丘項目之前并無成功經驗,其在建設和運維過程中遇到一些問題也實屬正常,對于光熱發電站這一高技術密集型項目,應給予其足夠的試錯和經驗積累空間,我們不回避發展過程中出現的各種問題,為的只是集聚更多的公開經驗,讓行業發展的步履更加穩健。
相關閱讀
最新評論
2人參與
bjfan
我更傾向認為罐體焊縫裂紋屬于疲勞破壞造成,如果把裂紋處割下一塊,打開裂紋處觀察裂紋內部情況,即可判斷是否屬于疲勞破壞造成。由于熔鹽罐工作在不斷清空與裝滿,交替進行每天一次,此熔鹽罐又是大型儲罐,從基礎、罐底焊縫都承受著巨大周期應力,而之前設計、建造的大型儲罐都不會承受如此巨大的周期應力,因此,從設計、建造過程都沒有充分考慮承受巨大周期應力的工作狀態。如果是這樣,此罐將還會出現同樣泄漏事故。現在可以對熔鹽罐底部焊口進行探傷,是否還存在類似疲勞損傷。
2016-12-07 09:28:04
0
zjchuaran
塔式電站是試驗中的技術,這是業內共識,出些問題不足為怪,塔式技術最重要的是獲得經濟性數據,為推廣該技術奠定基礎。從目前情況看還有很長路要走,總之塔式直接蒸汽技術很不理想,勸國人不要跟進,塔式熔鹽技術繼續觀察就是了。真正需要關注的是具有顛覆性的塔式固體粒子技術,我稱之為懸浮粒子技術,因?yàn)槭褂玫慕橘|(zhì)不同。
2016-12-05 10:51:20
0
馬上參與
最新資訊
国产A级作爱片免费观看,漂亮人妻被夫部长强了,免费毛片高清完整版,草蜢社区视频在线观看免费,真实男啪男的视频大全,又爽又黄又无遮挡的视频APP,女人高潮下面流白浆视频,亚洲?无码?三区,国内老熟妇VIDEO,日本乱理伦片在线观看真人
