CSPPLAZA光熱發電網訊:9月23日,2017第二屆中國?德令哈光熱大會組織參會代表參觀了德令哈在建的中國首座大型商業化槽式光熱電站中廣核德令哈50兆瓦光熱發電項目。

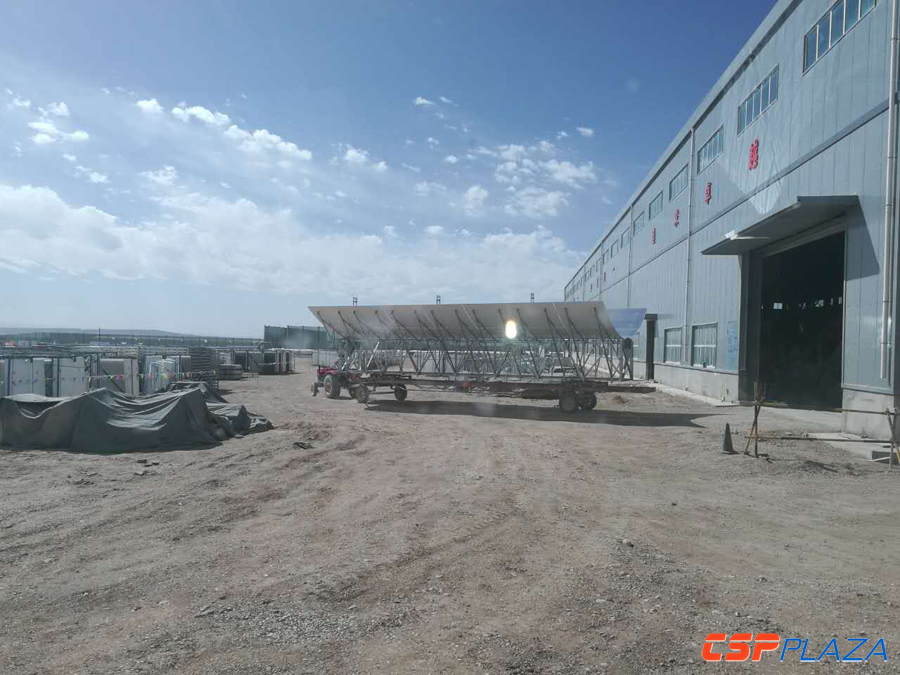

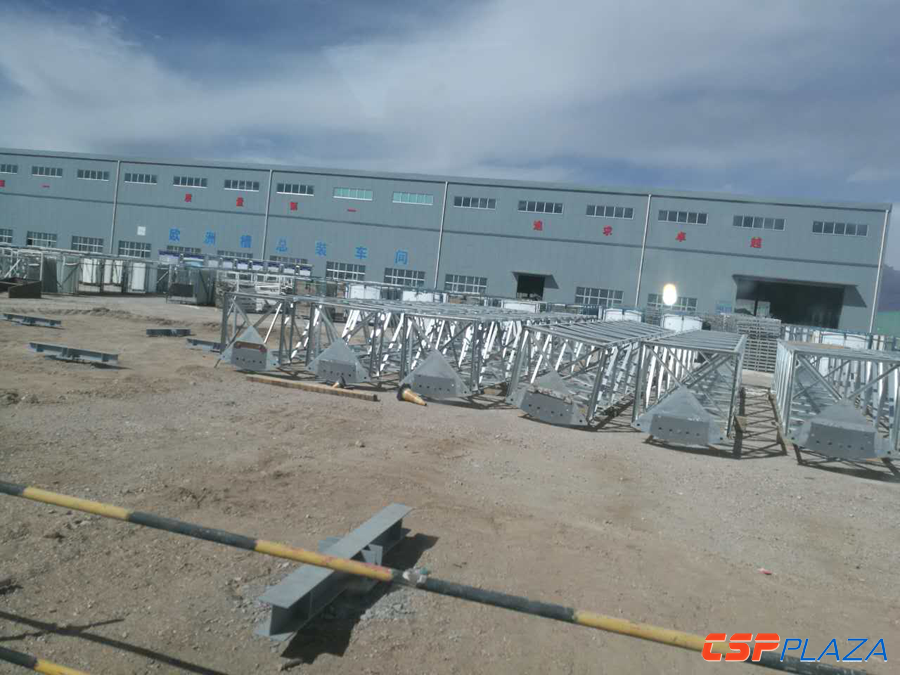

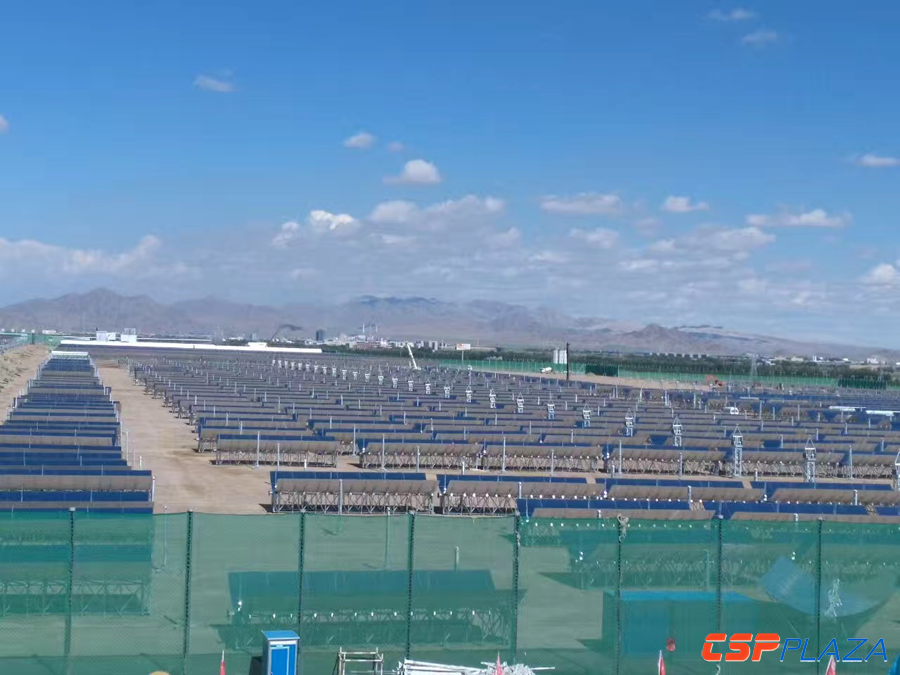

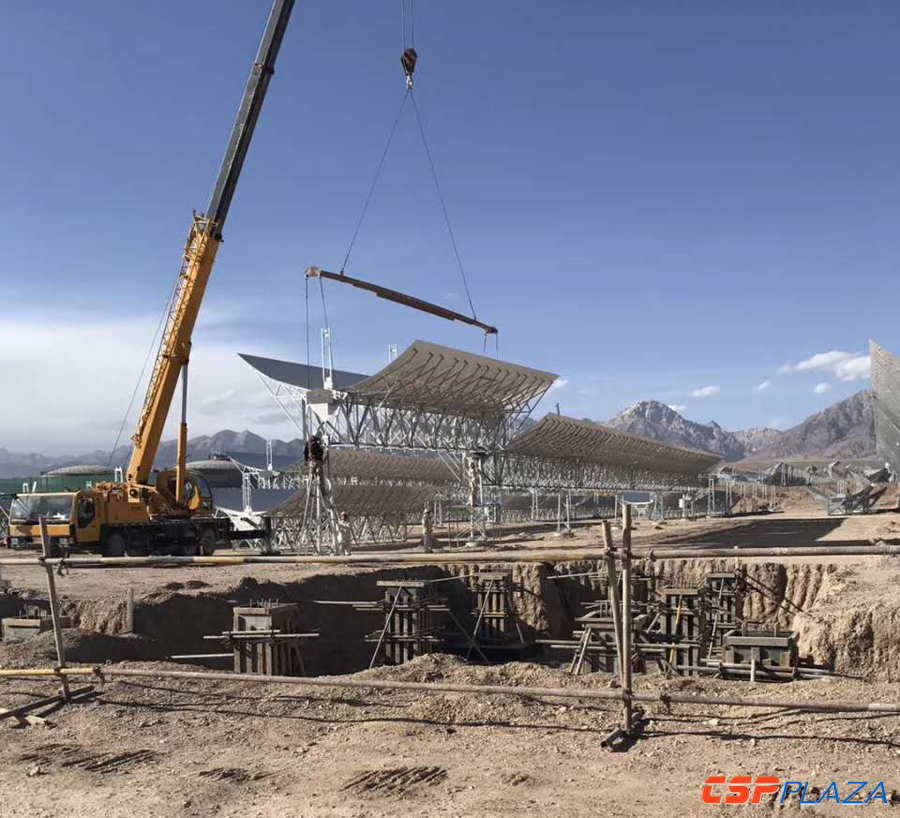

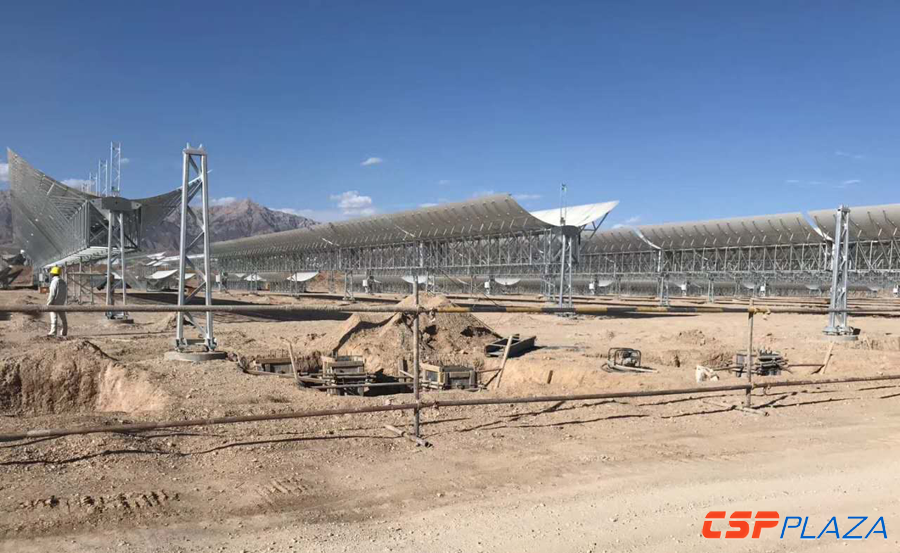

記者看到,項目當前正在進行緊鑼密鼓的建設工作,太陽島的集熱器(不帶集熱管)安裝工作已經完成一大部分,預計將于十月底前完成安裝,從外圍望去,已安裝的反射鏡在陽光的照射下熠熠發光,頗為壯觀。同時,其儲熱島和常規島的建設已接近尾聲。整個項目在整體系統構成上已初具雛形。

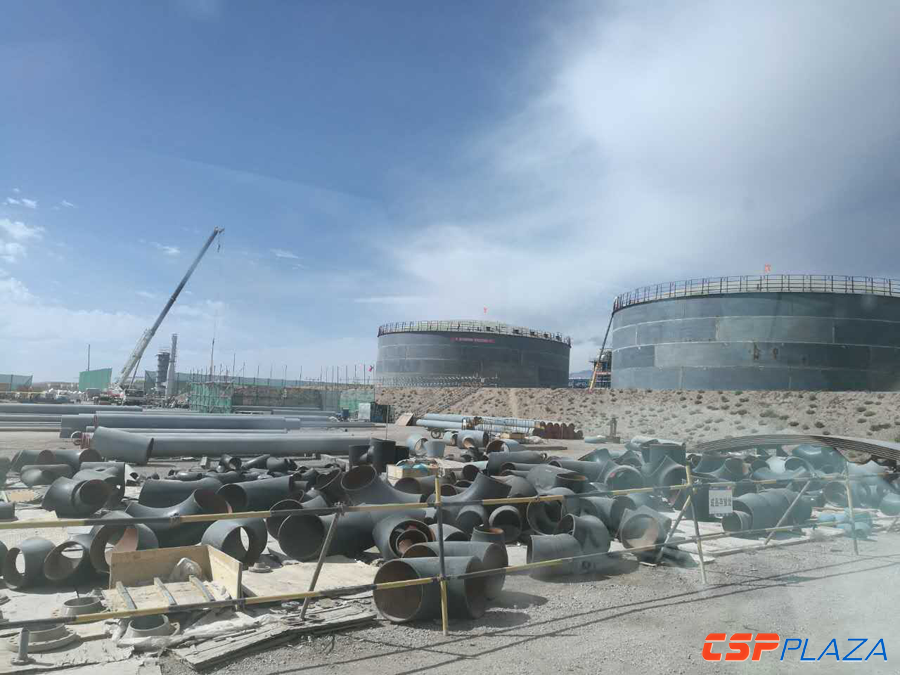

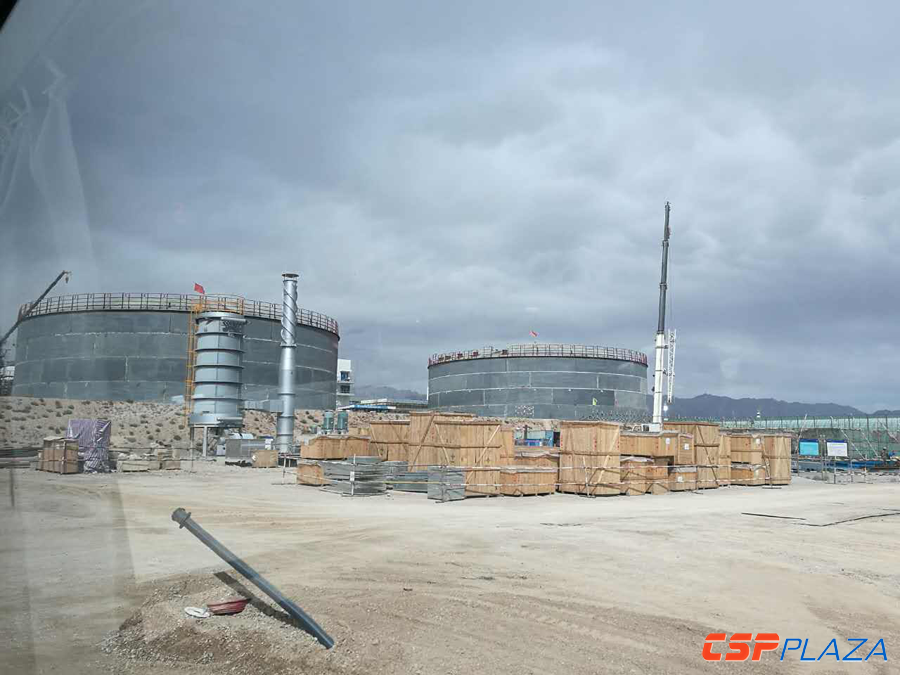

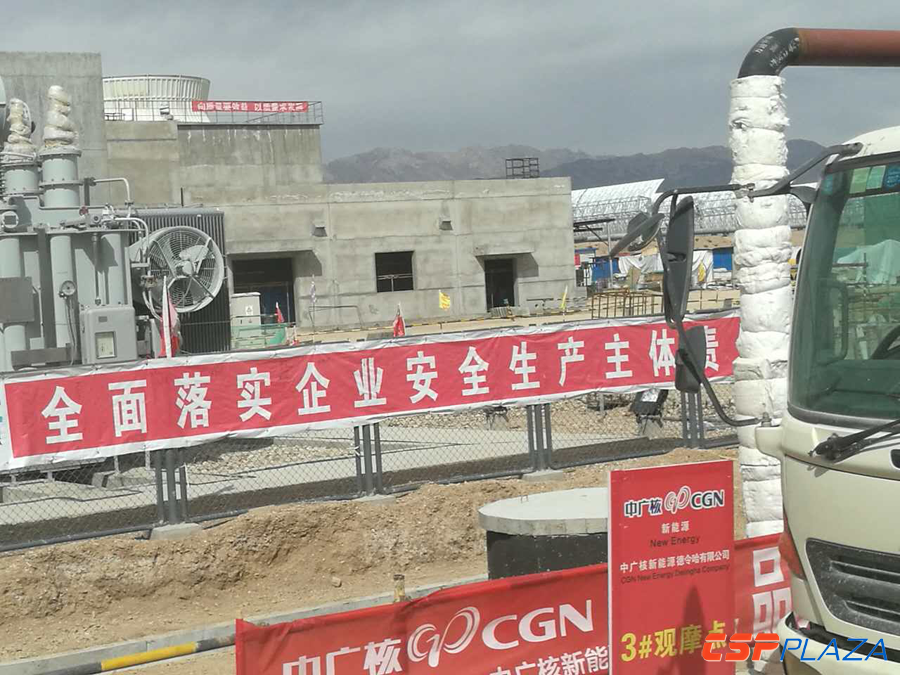

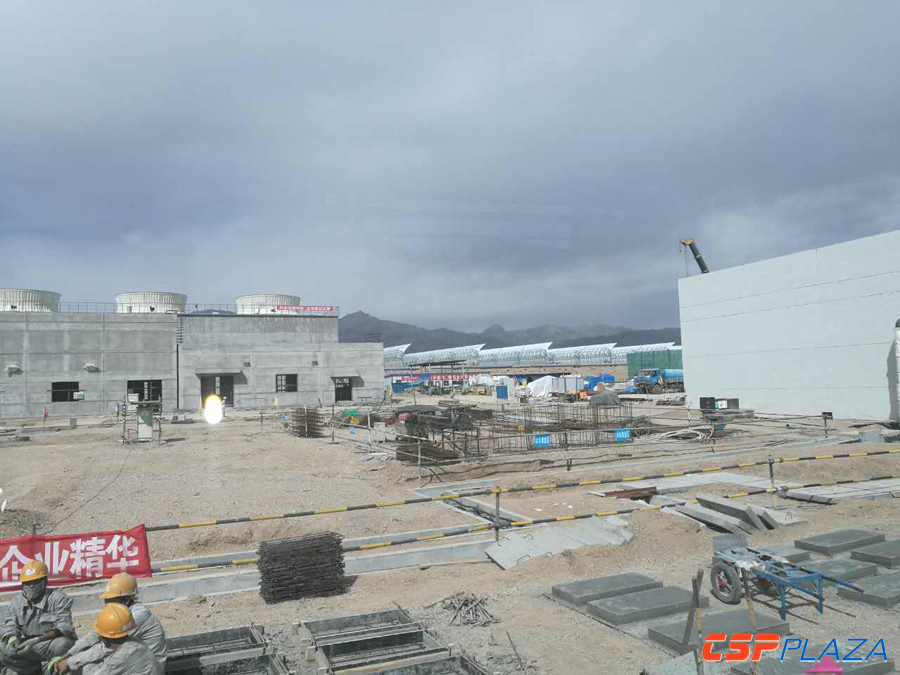

中廣核太陽能德令哈有限公司總經理助理劉大勇介紹稱,目前集熱器土建基礎已全部完成;安裝方面:集熱器生產完成73%,集熱器安裝60%,集熱管安裝完成38%;導熱油母管安裝完成60%;電氣安裝完成35%。整體完成65%以上的工程量。常規島(發電部分):于2015年8月破土動工,目前土建工程已基本結束,正在進行裝修。安裝工程除汽輪機外已完成93%以上。目前廠用電已受電完成,化學已基本具備出合格水條件。汽輪機已到貨,計劃11月份安裝完成;傳熱與儲熱島:傳熱部分2016年4月12日第一罐混凝土澆筑;土建及建筑工程基本完成; 傳熱區設備安裝完成100%;管道安裝完成70%。第一次1200T油已注入完成。冷鹽罐與熱鹽罐本體已完成,正在進行附件安裝。計劃10月份安裝完,具備上鹽條件。
據此前消息,8月31日,該項目廠用電受電一次成功,標志著該項目將逐步開始設備調試工作,項目實施進入新的里程碑階段。該項目目前在整體進度上遠遠領先于其他示范項目,預將成為中國首個并網投運的光熱示范電站。
作為國內第一個正式開工建設的商業化大型槽式光熱發電項目,德令哈50MW光熱發電項目自開工以來,克服了青藏高原高海拔地區氣候干燥、寒冷缺氧的自然條件,在沒有成熟的經驗可以借鑒的情況下,相關方穩步推進各項建設進程,現已取得了階段性的建設成果。
