據上海電氣方面消息,當?shù)貢r(shí)間3月7日下午2點58分,上海電氣作為總包方承建的迪拜950MW光熱光伏混合電站中的100MW熔鹽塔式項目施工現場傳來好消息。集熱塔基礎混凝土澆筑工作全部完成,這標志著該工程塔式光熱區域主體建筑施工進入建設新階段。

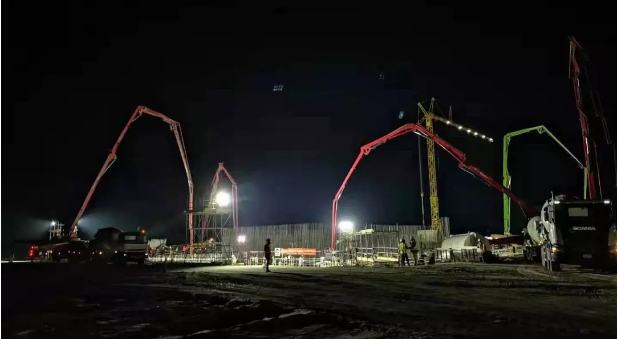

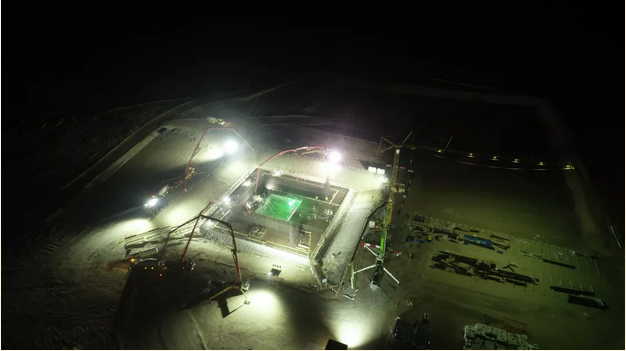

圖:項目施工現場(圖片來自上海電氣公眾號)
作為全球矚目的超級工程,迪拜項目總工期為48個月,項目建成后將為2020年迪拜世博會提供綠色清潔能源。
迪拜950MW光熱光伏發電項目,由700MW光熱發電和250MW光伏發電組成,是當前世界上最大裝機容量太陽能光熱光伏復合電站工程和“一帶一路”建設重點項目。
該項目于2018年底正式開工, 上海電氣現場工程隊伍緊抓工程進度,放棄春節假期休息,和各參建單位有序推進項目關鍵路徑的集熱塔建設,完成了1300噸基礎鋼筋及模板施工,并于當?shù)貢r(shí)間3月5日順利通過迪拜市政府土建工程師的現場驗收。驗收當晚,項目隨即進行光熱塔基礎混凝土澆筑。該塔式區域基礎混凝土板需3米厚,總體積5200方。工程現場團隊連續奮戰41小時30分,于當?shù)貢r(shí)間3月7日下午14點58分完成全部混凝土澆筑。
