8月4日,海南公司青豫直流二期100萬千瓦光伏光熱項目10萬千瓦光熱建設項目接入方案獲得青海省電網公司批復,進一步為項目開工建設及順利并網奠定基礎。

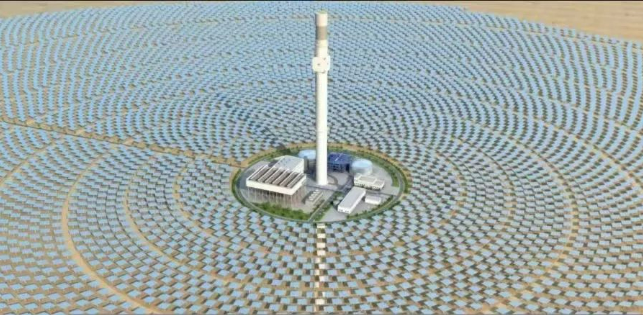

項目鳥瞰圖
本項目位于青海省海南州共和塔拉灘,項目總規模為光伏90萬千瓦和光熱發電10萬千瓦,為國家能源集團投資建設的首個塔式光熱發電項目。10萬千瓦光熱電站場址位于海南州生態太陽能發電園區南部,距離共和縣城約33km。場址鄰近共玉高速和G214國道,對外交通條件便利。
該項目擬新建光熱發電裝機規模100MW,采用熔鹽塔式技術路線,暫定鏡場總采光面積不低于70.02萬m2,吸熱器功率355MWt,選用二元熔鹽作為傳熱儲熱介質,溫度參數為290/565℃,配置儲熱規模2780MWht,等效儲熱時長12h,汽輪機初選超高壓、高溫、一次中間再熱、8級抽汽凝汽式直接空冷機組,額定功率100MW。
本項目100MW光熱電站計劃采用1回110kV線路就近接入思明變電站110kV低壓側,新建一個110kV間隔。本項目110kV送出線路包括兩部分,一是由光熱電站110kVGIS出口至臨近光伏電站10萬千瓦項目110kVGIS,單回線路長度約1.3km,全部采用電纜敷設,線路輸送容量100MW,電纜截面采用1×630mm2;二是由臨近光伏電站10萬千瓦項目110kV升壓站110kV出線構架至思明330kV變電站,新建一條單回110kV線路,將100MW光熱和100MW光伏一起打捆送出,線路長度約9.7km,其中架空線路長度約9.2km.導線截面初擬選用2×JL/GIA-240/30鋼芯鋁絞線,電纜線路0.5km,電纜截面初擬選用1600mm2。最終接入系統方案,以接入系統設計及其審查意見為準。
項目建成后,預計年平均發電量22287.5萬千瓦時,每年可節約標準煤約62.01萬噸,減少二氧化碳排放量約207.74噸,具有較好的經濟效益、社會效益和生態效益,具有良好的示范作用,將有效推動區域清潔、低碳能源體系的構建。
目前,該公司正在開展招標工作,全力推進項目正式開工前的各項準備,同時邀請設計院、光熱方面的相關專家對項目建設中的各類技術問題、重點難點任務進行深入的研討。下一步,該公司將深入落實“兩高一低”要求,努力打造集安全、質量、創新于一體的優質工程,為青海公司高質量建設一流清潔能源示范企業貢獻新的更大力量。
